TL Lausanne - Croisement Bel-Air
2022
Reconstruction de la LAC, pour adaptation des trajectoires des trolleybus
- Montage de 3 croisements tubes et de l’ensemble des transversaux
- Déroulage du fil de contact
- Montage des pinces et des retenues de courbe
MBC Reverolle
2022
Rénovation de la gare suite à la mise en conformité LHand du quai.
- Coordination de l’engagement avec l’entreprise de génie civil
- Déplacement d’un équipement tendeur complet
- Déroulage de ligne de contact
- Tirage de ligne auxiliaire sur les nouveaux mâts et jonction à l’existante
MBC Bussy-Chardonney
2021
Rénovation de la gare suite à la mise en conformité LHand du quai.
- Coordination de l’engagement avec 3 entreprises sur le chantier
- Ripage des deux lignes 15 kV de transport
- Pose d’un joug isolé par rapport à la terre ouvrage
- Intervention en dépannage pour fournir et mettre en place le câble de terre
- Système de mise à la terre automatisé de la ligne de contact pour une voie
CFF Neuchâtel | Saint-Blaise
2020
Renouvellement de la ligne de contact
- Coordination de l’engagement avec 3 entreprises différentes sur le chantier
- Mise en câble de la ligne 65 kV pour le passage sous un pont routier

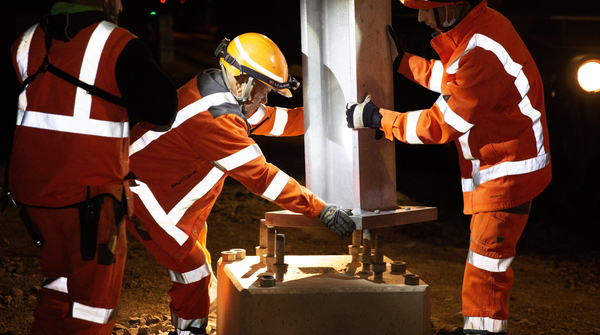

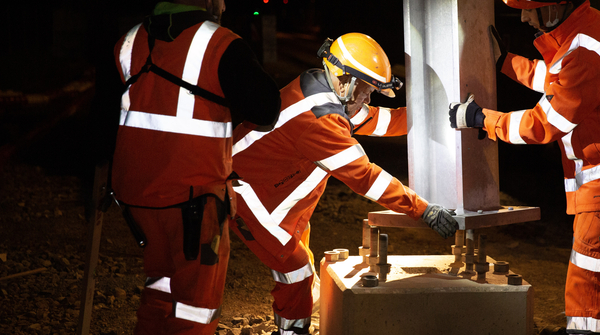

- Opération coup de poing pour le remplaçement de la ligne de contact sur 72h / 72h
- Travail de nuit, sur plus de 85 % de l’engagement
CFF La Praille
2020
Renouvellement de la ligne de contact
- Coordination de l’engagement avec 5 entreprises sur le chantier
- Pose de joug traversant 5 voies
- Opération coup de poing pour le remplacement de la ligne de contact 48 / 48 h
- Travail de nuit sur plus de 80% de l’engagement
